神力锻造高温检修纪实


炎炎烈日,酷暑难挡,7月底8月初的暑天,上蒸下闷,户外滚滚热浪简直令人窒息,走在车间外的马路上,瞬间也能让你挥汗如雨。在这样的“桑拿”环境里,神力锻造高温检修工作拉开了大幕,公司锻造分厂和前桥分厂参与高温检修的一线员工不畏高温,一如既往地坚守在各自的平凡岗位上,为打好高温检修攻坚战积极贡献力量。

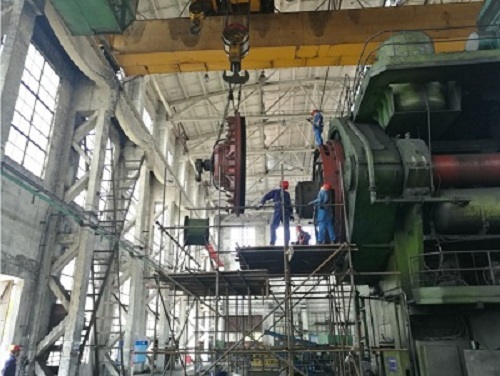

725日,锻造分厂首先拉开了一年一度的高温检修工作序幕。今年的高温检修形势与任务正如这天气,一直持续“火热”。在锻造分厂所属万吨线、淬火线、综合车间三大检修现场,你随时会看到这样一群人,在高温下,脚步忙碌,衣服湿透,挥汗如雨、全神贯注、一丝不苟,不言工作繁琐、艰辛,他们是锻造分厂奋战在一线的检修人。

8月初,前桥分厂的高温检修也如期进行,意味着神力锻造高温整体检修工作全面进行,此时正值高温酷暑季节,似火的骄阳炙烤着大地,高温闷热天气让人们极度不适应,前桥分厂的设备保全工,为了确保生产时设备正常运行,为了计划检修工作顺利完工,他们战高温、抓进度、重质量,奋力拼搏,为加快检修挥洒汗水,接受着高温“烤”验!

根据生产经营整体安排部署,2017年的高温检修,和往年有点不一样,今年的7月和8月,公司处于高产形势,是停产检修,还是如期交付客户订单。经过检修前及检修期间的不断平衡和取舍,最终确定万吨线由原定的14天检修压缩至13天,淬火线由原定的7天检修压缩至6天,综合车间由原定的7天检修压缩至3天,以最大限度保证客户订单交付。

客户的需求就是高温检修的导向,锻造分厂积极响应公司决策,对检修计划及检修方案实施调整。今年的高温检修可以用三个字概括:“急”、“难”、“重”。时间紧迫、任务艰巨、项目繁多是今年高温检修的显著特点。

万吨线7258点停产,878点恢复生产,整个检修时间仅有13天,但是却面临着自修项目任务繁重而多达102项,且与外委项目存在天车冲突问题,放在以往,没有15天以上的时间不可能拿下,但分厂装备人员迎难而上,合理安排每日项目进度计划,积极优化各个检修项目的天车使用区间。最终万吨线的检修交付比预期提前了8个多小时,保质保量的完成了公司下达的万吨线提前1天生产任务。



淬火线818点停产,878点恢复生产,整个检修时间仅有6天,而且淬火线在恢复生产前还需进行炉温检测和小批量生产验证,这些工作至少需要2个班的时间,如果按照现有的检修进度和小批量生产安排,淬火线无法与万吨线同步生产,面对外委检修任务无法缩减但检修时间必须最大化压缩的情况,分厂积极与外委单位协调,每天延班4小时,尽量将整个检修进度往前赶,同时合理调配万吨线检修人员,在保证万吨线检修进度的情况下,尽量保证淬火线自修项目提前结束。在分厂人员共同的努力下,淬火线于85日下午16点提前将近2天交付设备,616点完成炉温检测和小批量生产验证,且产品质量一次性验证合格通过,无需再进行调整。

综合车间818点停产,848点恢复生产,整个检修时间压缩了4天,往年都要专门留出充足的时间保障检修的进度和质量,但今年为了保证发交和交付只给了3天的停产检修时间,84项综合设备设施检修项目,任务繁重,很多都是前期确定必须实施的项目。分厂技术员对检修内容根据停产安排,重新排序、压缩时间,用最短的时间保障最重要的节点。

锻造分厂经过12天与酷暑的战斗,截至86日,共完成各类检修项目204项,重点项目完成率达100%。设备提前一天100%启动生产,顺利进入高温检修后排产计划进度中,检修目标基本达成。

前桥分厂克服高温检修时间短、人员紧、任务重,通过前期策划,针对各生产线设备隐患点,制定了详细的检修计划,结合各生产线生产时间,保全人员全力以赴,通过团队成员共同努力,本次计划检修91项,实际共完成85项,完成率93.4%,完成小改善项目5项,较好地完成了预期目标!

这次高温检修,两个分厂各级技术管理人员始终做好“五个落实”,即方案落实、备件落实、人员落实、进度落实、质量落实,尤其注重检修的安全防护工作,最终顺利完成了生产、检修、调试工作,为高温假后顺利生产、提升效率打下了坚实基础。
